Hattfjelldal Kraft AS planlegger bygging av Mølnhusbekken kraftverk og for å få kraftproduksjonen tilknyttet nettet, planlegger Linea å bygge en ca. 12 km lang jordkabel fra kraftverket til Lineas strømnett i Hattfjelldal sentrum.
Nettilknytning av Mølnhusbekken kraftverk
Mølnhusbekken kraftverk skal etableres ved utløpet av elva til Røssvatn i Hattfjelldal kommune.

Om Prosjektet

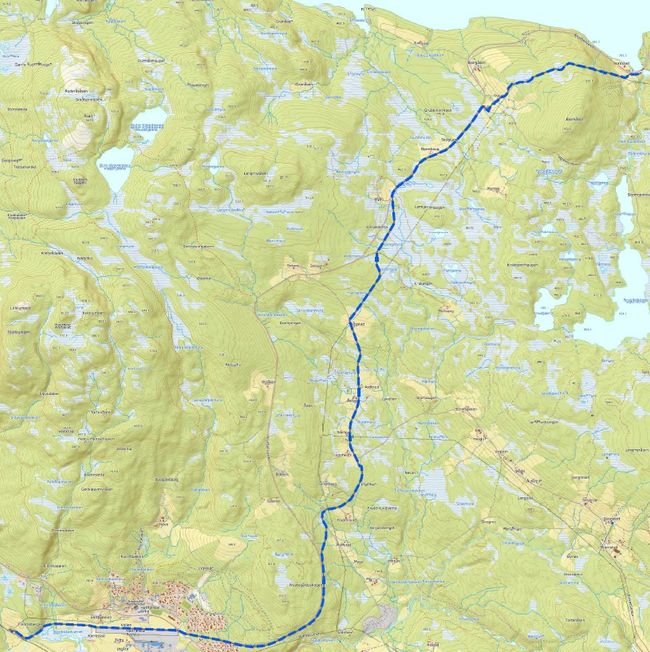

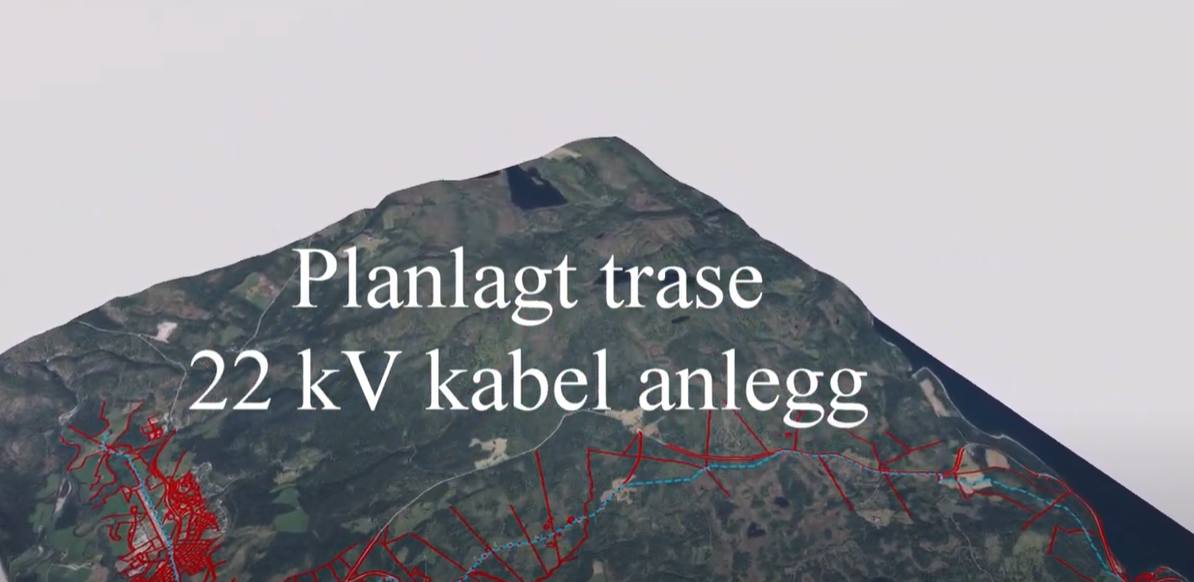

Det skal etableres en ca. 12 km lang 22 kV produksjonskabel for å få ut kraftproduksjonen fra Mølnhusbekken kraftverk.
På grunn av størrelsen på produksjonen og kompleksiteten i eksisterende nett, planlegges det etablert en egen produksjonskabel fra Mølnhusbekken kraftverk til et punkt i eksisterende Luftlinje ved Hattfjelldal sentrum.
Kabelanlegget vil i hovedsak gå langs eksisterende linjetrasé og langs etablerte veier. Det vil bli lagt ned 125 mm plastrør hvor kablene trekkes i etterkant. Kablene vil ikke være synlig etter anleggsarbeidet er utført og terrenget istandsatt.
I alle slike prosjekter søker vi dialog med berørte grunneiere, rettighetshavere, kommunen og særlovsmyndigheter for å få bekreftet om valget av trasé er gjennomførbart.
Fremdriftsplan
- 12.09.2023 : Utsendelse av foreleggingen
- 20.09.2023 : Folkemøte i Hattfjelldal kl 18 (Fjellfolkets hus)
- 12.10.2023 : Offentlig ettersyn/høringsfrist
- Vår 2024 : Oppstart av anleggsarbeid, byggeperiode
- Sommer 2025: Ferdigstillelse
Dokumenter
08.12.2023 Ny forelegging
høringsfrist 01.01.2024
08.12.2023 Forelegging av planer 22 kV produksjonskabel
08.12.2023 Vurderinger etter første høring og uttalelser
12.09.2023 Første forelegging av plan for etablering av 22 kV kabel anlegg
Informasjonshefte til grunneiere i tilfeller der Nettselskapet erverver rettigheter
